법무법인(유) 화우

3대 메가프로젝트, 실행 단계 진입

  • 뉴스레터
  • 2026.09.07

정부는 2026. 6. 29. 반도체, 피지컬 AI, AI 데이터센터(AIDC)를 세 축으로 하는 「대한민국 대도약 3대 메가프로젝트」를 발표하였습니다. 이어 7월 국가재정전략회의에서 이를 최우선 재정투자 대상으로 확정하였으며, 8월에는 인허가 및 환경영향평가 기간 단축을 위한 이른바 '메가특구특별법'의 연내 제정 추진 방침을 밝혔습니다. 「반도체산업 경쟁력 강화 및 지원에 관한 특별법」은 2026. 8. 11.부터 이미 시행 중입니다.



실무상 가장 중요한 리스크는 ① 환경·기후영향평가를 둘러싼 소송 리스크(용인 국가산단 승인취소소송 항소심 계속 및 기후소송 원고적격 확대), ② 전력계통 접속 가능 시점이 투자 일정을 좌우하는 구조(용인 최종 14.7GW, AIDC 목표 18.4GW), ③ 2027년부터 본격화되는 로봇 공공구매와 관련된 계약·제재 리스크입니다.



이와 관련하여 참여·협력 기업은 정부가 발표한 수치 중 민간투자계획과 확정된 정부예산을 구분하여야 합니다. 또한, 인허가 신속화가 곧 관련 절차의 면제를 의미하는 것은 아니라는 점을 전제로, 환경·전력·보상·조달 리스크를 개별 사업 단위로 점검할 필요가 있습니다.




1. 개요

2. 입법 현황

3. 핵심 법적 쟁점

4. 법적 리스크

5. 시사점




1. 개요

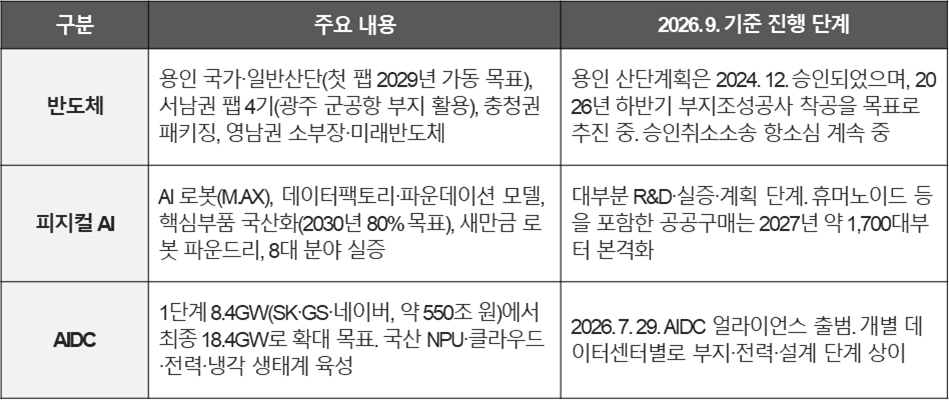

「대한민국 대도약 3대 메가프로젝트」는 단일 국책사업이 아니라 다수의 국가산업단지, 민간 팹, 전력망·용수시설, AI R&D, 로봇 실증 및 데이터센터를 포괄하는 산업정책형 프로그램입니다. 따라서 정부가 발표한 957조 원(반도체 민간 팹 투자), 550조 원(AIDC 1단계 3개사 투자) 등의 금액은 상당 부분 민간투자 계획에 해당하며, 세 프로젝트 전체에 공통적으로 적용되는 단일한 총사업비나 공정률은 존재하지 않습니다. 2027년 과기정통부 정부예산안에서 세 프로젝트에 배정된 금액은 7,956억 원으로, 2026년 2,981억 원의 약 2.7배에 해당합니다. 다만, 이는 정부 전체의 지원 규모가 아니라 과기정통부 소관분에 한정된 수치입니다.







2. 입법 현황

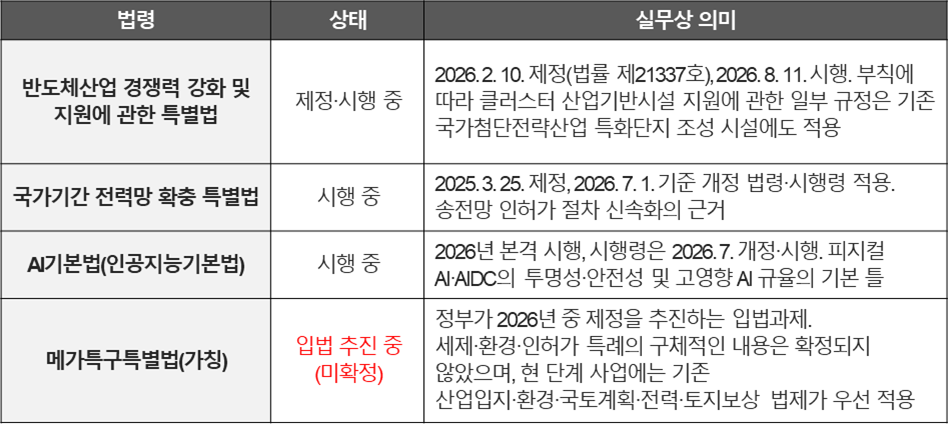

3대 메가프로젝트를 둘러싼 법제에는 '이미 시행 중인 법령'과 '정부가 제정을 추진 중인 입법과제'가 혼재되어 있습니다. 양자를 명확히 구분하는 것이 컴플라이언스 판단의 출발점입니다.







3. 핵심 법적 쟁점



가. 환경·기후영향평가 소송 - '부실'과 '사실상 미실시'를 가르는 법원

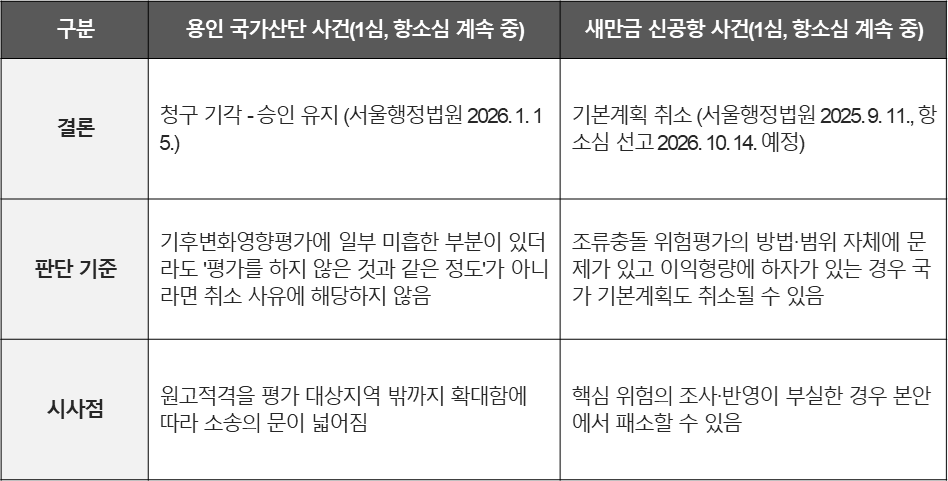

현재 가장 중대한 소송은 용인 첨단시스템반도체 클러스터 국가산업단지계획 승인처분 취소소송입니다. 서울행정법원은 2026. 1. 15. 원고들의 청구를 기각하여 승인을 유지하였으나, 탄소중립기본법의 취지에 비추어 환경영향평가 대상지역 밖의 시민에게도 기후 관련 원고적격을 폭넓게 인정하였습니다. 원고들이 항소함에 따라 2026. 8. 20. 서울고등법원에서 항소심 첫 변론이 열렸으며, 아직 확정판결이 내려진 상태는 아닙니다. 이와 별개로 시민과 환경단체 관계자 등 약 450명으로 구성된 시민소송인단은, 2025. 7. 용인 산단 내 LNG 발전소 6기(총 3GW)에 대한 발전사업 허가 취소소송을 제기하였으며, 해당 소송도 계속 중입니다.





두 판결을 함께 살펴보면, 법원은 원고적격을 확대하는 한편 본안에서는 '평가의 존부와 내용의 충실성'을 기준으로 엄격히 심사하는 이원화 경향을 보이고 있습니다. 이미 대법원도 환경영향평가 조사보고서에서 사업지구 내 멸종위기종 서식 사실을 누락한 것을 '부실 작성'으로 판단하기도 하였습니다(대법원 2023. 2. 2. 선고 2019두36025 판결). 따라서 평가기간을 단축하더라도 생태·기후 데이터의 실질적 수준까지 낮추는 방식으로 절차를 설계할 경우, 오히려 소송 리스크가 확대될 수 있습니다.



나. 인허가 신속화 - 면제형이 아닌 병렬심사형 설계가 안전



정부는 산단 기획부터 공장 가동까지 10년 이상 소요되던 기간을 절반 이하로 단축하는 것을 목표로 하고 있습니다. 다만 용인 국가산단 사건의 1심 법원도 주민 의견청취 등 절차상 하자의 유무를 별도로 심사하였으므로, 특별법이 주민공고·협의·이유제시 절차(행정절차법 제21조 내지 제23조, 환경영향평가법상 주민의견 절차)까지 광범위하게 면제하는 방식으로 설계될 경우, 절차적 위법을 주장하는 소송이 집중될 수 있습니다. 따라서 여러 기관의 평가를 동시에 개시하는 병렬심사를 실시하고, 관계기관의 회신기한을 법정화하며, 통합 행정기록을 구축하는 것이 소송에 대비하는 보다 안전한 방안입니다. 특히 사업자 입장에서는 전력수요, 탄소배출 시나리오, 대체입지, 용수 대안 및 주민의견 반영 여부에 관한 자료를 각 승인단계에서 일관되게 축적하는 것이 중요합니다.



다. 전력계통 접속 - 'power-first siting'이 투자 판단의 선행 조건



용인 반도체 클러스터의 최종 전력수요는 2041년 기준 14.7GW이고, AIDC의 구축 목표는 18.4GW에 달하는바, 이에 따라 전력계통 접속 가능 시점이 사실상 사업 완료 시점을 좌우하게 됩니다. 정부가 345kV 여유 변전소 정보를 공개하고 데이터센터의 입지 분산을 추진하는 것은 계통 문제가 단순한 운영상 이슈가 아니라 입지결정에 선행하는 법적 제약임을 보여줍니다. 데이터센터 투자자는 부지 매입이나 PF·EPC 계약에 앞서 전력계통영향평가(분산에너지 활성화 특별법)와 계통보강 일정을 먼저 확정함으로써 매몰비용 발생 리스크를 줄일 필요가 있습니다. 또한 2026. 8. 송전선 경유지역(충북 등)에서 있었던 용인 산단용 초고압 송전망에 대한 반대 행동에서 볼 수 있듯이, 국가기간전력망법에 따라 관련 절차가 신속하게 진행되더라도 지역 수용성 문제가 곧바로 해소되는 것은 아닙니다. 따라서, 노선 선정 단계에서의 주민참여와 지중화·지역지원 설계가 향후 분쟁비용을 좌우할 것으로 판단됩니다.



라. 토지수용·보상 - 대형 산단 분쟁의 장기화 변수



용인·서남권 국가산단은 대규모 토지 및 영업 보상을 수반합니다. 토지보상법상 사업인정(제20조), 수용재결(제28조), 보상액 산정(제70조), 영업손실 보상(제77조), 이주대책(제78조)이 순차적으로 적용되며, 중앙토지수용위원회는 사업인정 단계에서 수용의 필요성과 공익·사익 간 비교형량을 심사합니다. 실무상 분쟁은 토지가격 자체보다 영업손실, 생활대책, 이주대책, 잔여지 및 실제 이용상황의 인정 여부를 둘러싸고 장기화되는 경우가 많습니다. 메가특구특별법에 사업인정 의제 규정이 포함되더라도 보상 권리가 축소되는 것은 아니므로, 시행자와 소유자 모두 개별 필지·영업장 단위의 사실관계를 면밀하게 정리할 필요가 있습니다.



마. 공공조달 - 2027년 로봇 공공구매의 계약·제재 리스크



정부는 휴머노이드 250대를 포함하여 2027년에만 약 1,700대, 2030년까지 약 5,000대의 로봇을 공공구매할 계획입니다. 실증형 제품은 성능 변화와 소프트웨어 업데이트가 예정되어 있으므로, 이러한 제품에 완성품과 동일한 수준의 정량적 성능규격을 적용할 경우, 검사·검수 및 하자책임을 둘러싼 분쟁이 발생하기 쉽습니다. 특히 국가계약법 제27조에 따른 부정당업자 입찰참가자격 제한(현행법상 최장 2년)과 관련하여, 대법원은 최근 '계약을 이행할 때에 부정한 행위'를 하였는지 여부를 계약이행과 해당 행위 사이의 관련성에 따라 엄격하게 해석한 바 있습니다(대법원 2024. 6. 27. 선고 2024두32393 판결 등). 따라서 실증 실패 가능성과 고의·부정행위를 계약조건에서 명확히 구분할 필요가 있으며, 사고 로그, 인간개입 기록, 모델 버전 관리 및 안전성 검증자료를 체계적으로 보존하는 것도 제조사와 발주기관 모두에게 중요합니다. 한편 SK·GS·네이버가 자기 책임 및 비용으로 건설하는 데이터센터의 EPC·장비구매 계약은 원칙적으로 민간계약이므로, 국가계약법의 적용범위를 과대평가해서도 안 됩니다.

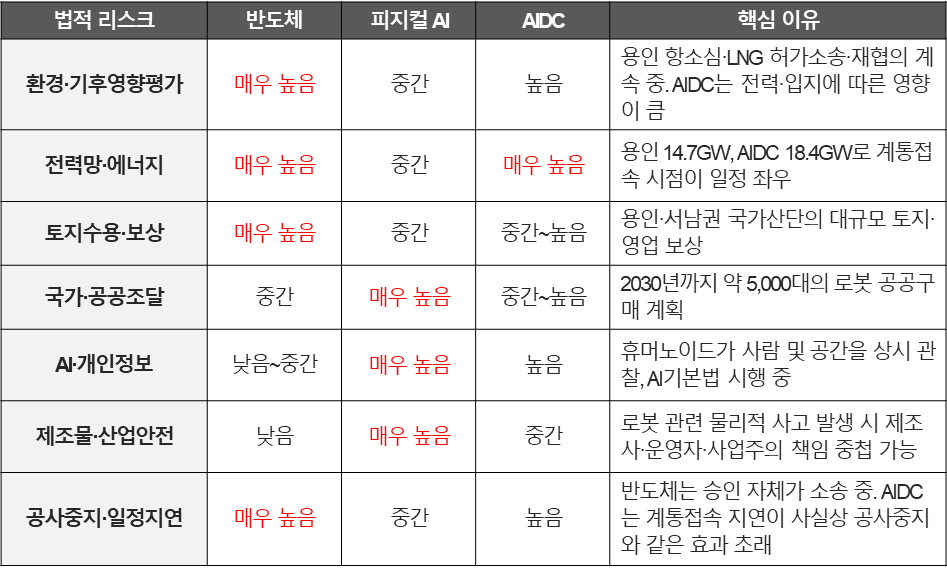

4. 법적 리스크



아래 평가는 2026. 9. 4. 현재의 소송·입법·사업단계에 기초한 정성적 평가이며, 개별 기업의 사업 구조에 따라 달라질 수 있습니다.







5. 시사점







법무법인(유한) 화우는 인공지능·데이터·정보통신 분야의 규제 자문을 수행하고 있으며, 환경·에너지, 건설·부동산, 공공계약 분야의 전문가들이 협업하여 대형 산업 프로젝트의 인허가, 환경영향평가 대응, 전력·에너지 규제, 토지수용·보상, 공공조달 및 관련 쟁송에 관한 종합적인 법률서비스를 제공하고 있습니다.

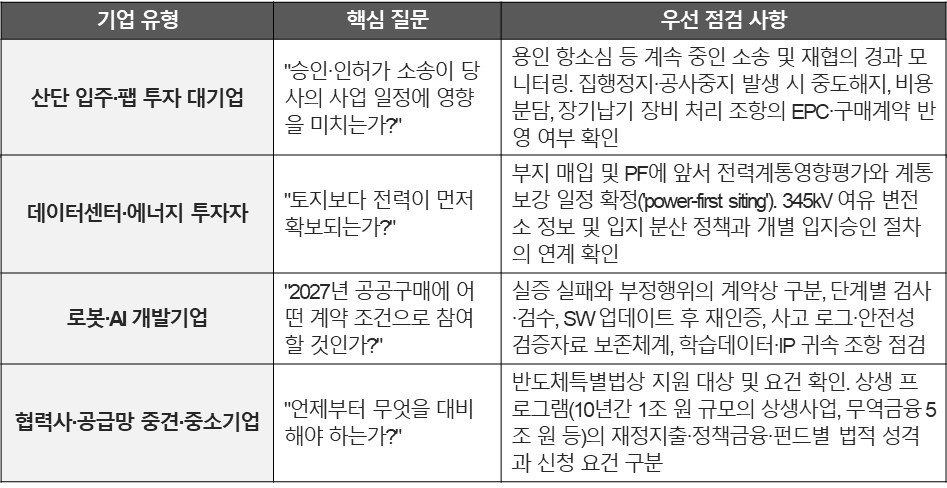

3대 메가프로젝트와 같이 산업정책·환경·전력·조달 법제가 교차하는 사안에서는 초기 단계의 리스크 진단과 행정기록 관리가 이후 분쟁의 향방을 좌우합니다. 화우는 사업 구조 설계 단계부터 인허가·계약·쟁송 대응까지 원스톱 자문을 제공합니다.
